Демонтаж оголовков БНС: как убрать недели из графика

Снятие оголовков буронабивных свай — операция, которая почти всегда лежит на критическом пути. Разбираем, почему классический способ отнимает недели и что меняет закладка расширяющегося состава.

Где теряется время

После бетонирования буронабивной сваи оголовок нужно снять до проектной отметки — не повредив арматурные выпуски и тело сваи ниже отметки. На типовом искусственном сооружении таких свай от нескольких десятков до нескольких сотен.

Классический подход — отбойные молотки, алмазная резка, гидроклин. Бригада из трёх-четырёх человек снимает четыре-шесть оголовков в смену. На сотню свай это пятнадцать-двадцать смен. Срыв уходит каскадом дальше: задерживается опалубка ростверка, монтаж балок, весь критический путь сдвигается.

Добавьте шум, пыль и вибрацию — и в городской застройке появляются ограничения по режиму работ и согласования с жителями.

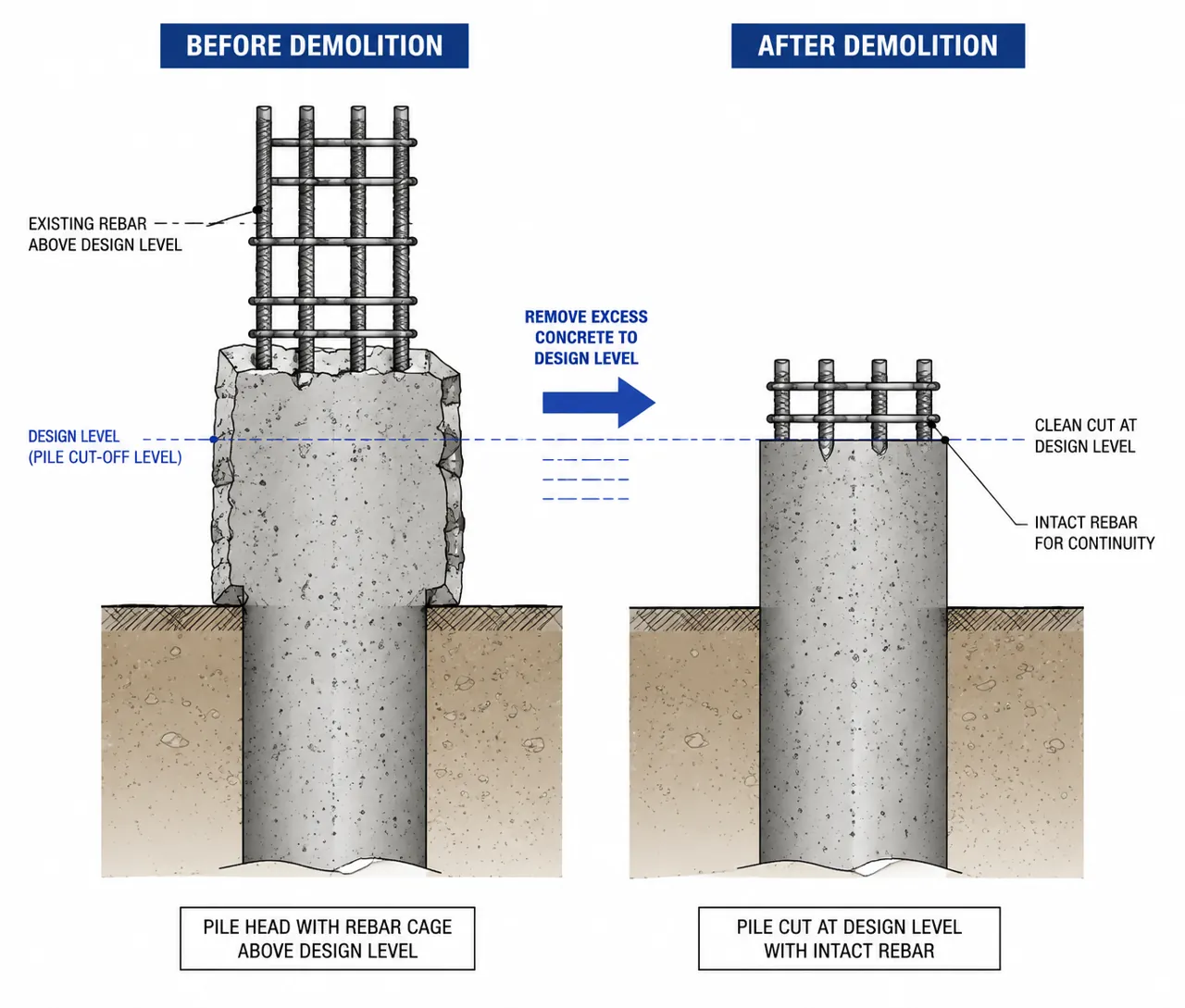

Сравнение классического и безударного демонтажа оголовков буронабивных свай
Классический демонтаж и безударная технология: принципиальная разница в подготовке

Что меняет расширяющийся состав

В лаборатории инновационных строительных материалов и технологий разработан состав, который увеличивается в объёме в щелочной среде цемента с образованием жёстких кристаллогидратов. Он создаёт направленное напряжение изнутри бетона — и после набора пластической прочности формирует прогнозируемую трещину точно по заданной отметке.

Ключевое отличие от всех механических способов: подготовка выполняется до бетонирования, а не после. Водопроницаемые картриджи с составом крепятся к арматурному каркасу по кольцу на проектной отметке демонтажа. Дальше свая бетонируется штатно — технология бетонирования не меняется.

Пять этапов

  1. Изоляция арматурных выпусков. Выпуски, которые останутся в ростверке, закрываются защитой.
  2. Установка картриджей. Крепятся к каркасу по проектной отметке.
  3. Бетонирование. Каркас опускается в скважину, свая бетонируется как обычно.
  4. Откопка. После набора прочности на поверхности сваи проявляется магистральная трещина.
  5. Подъём. Трещина раскрывается штатной техникой, оголовок снимается вертикально вверх.

Посмотреть анимированную схему и видео каждого этапа →

Что это даёт на площадке

ПараметрКлассикаБезударная технология
100 оголовков15–20 смен2–4 смены
Арматурный каркасриск повреждения, усиление и переделкисохраняется полностью
Тело сваи ниже отметкимикротрещины от ударовне затрагивается
Шум, пыль, вибрациявесь период работотсутствуют
Техника на площадкекомпрессоры, резка, вывоз бояштатный экскаватор и кран

Суммарно демонтаж идёт на 80–90% быстрее классического способа. Для Севера это принципиально: короткий сезон и дорогая логистика делают каждую высвобожденную смену критичной.

Ключевые показатели безударного демонтажа оголовков БНС
Ключевые показатели технологии

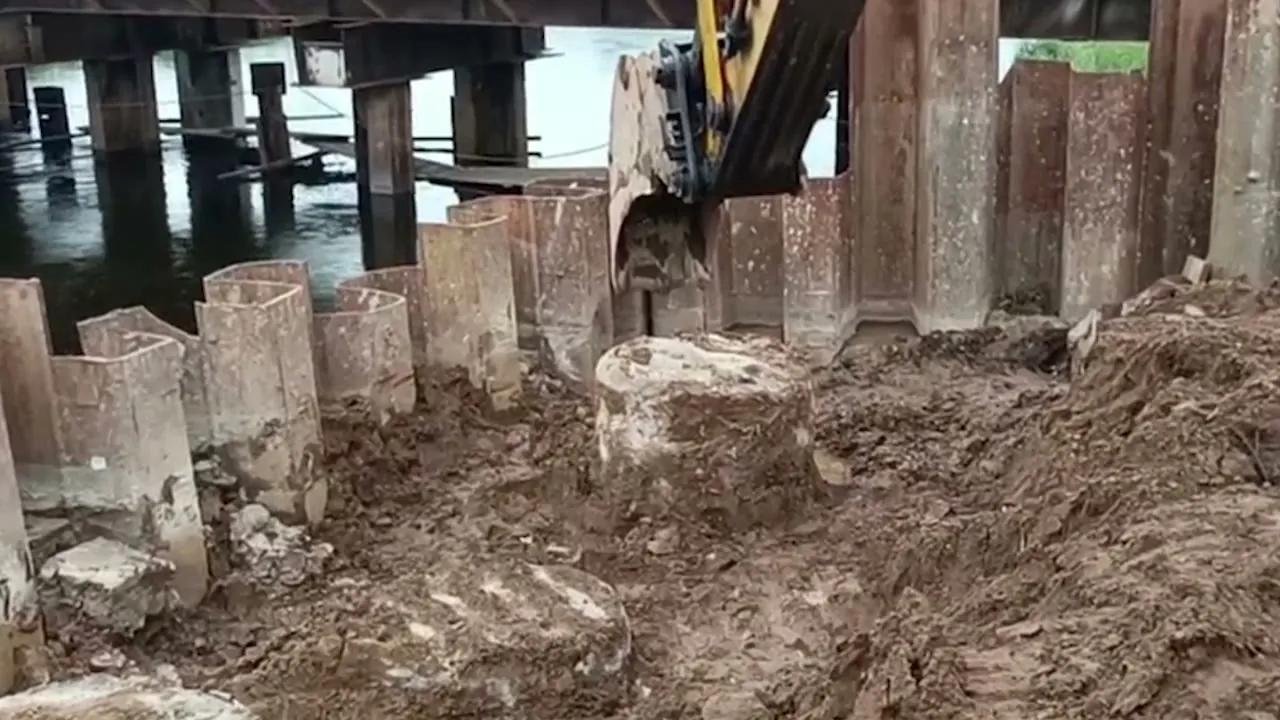

Практика: мост через Ижору

Капитальный ремонт моста на автодороге «Красное Село — Гатчина — Павловск» в Ленинградской области. Условия: стеснённая площадка в шпунтовом ограждении, работа у воды, контроль технадзора.

Полный объём демонтажа выполнен за шесть рабочих дней вместо трёх недель по графику. Арматурный каркас сохранён на всех сваях, замечаний от технадзора нет. Генподрядчик вышел на монтаж ростверка без сдвига критического пути.

Фотоистория объекта и видео с площадки →

Диапазон применения

Рабочий диапазон — сваи Ø 0,6–2,0 м. Для сравнения: навесные сваерезки на экскаватор обычно работают до 300–400 мм, тяжёлые сваерезы — до 1 800 мм. Диаметр до двух метров закрывает основной мостовой и промышленный сортамент.

Метод применим и в новом строительстве, и на капремонте мостов и путепроводов — везде, где есть буронабивные сваи.

Частые вопросы

__FAQ__

Пилот на вашем объекте

Бригада демонтирует 5–10 оголовков на вашей площадке. Смотрите процесс и результат своими глазами — потом решаете.
